Snowy 2.0, astăzi cel mai mare proiect de energie „verde” din Australia, care a fost creat ca o extindere a vechii Scheme Hidroelectrice Snowy Mountains, creată în urmă cu șaptezeci de ani, va permite să fie extinsă producția de energie, iar astfel Australia să atingă obiectivele stabilite pentru reducerea emisiilor nocive în atmosferă. Descriindu-se drept una dintre minunile ingineriei civile ale lumii moderne, Schema Snowy este alcătuită din opt centrale electrice, 16 baraje majore, 80 de kilometri de apeducte și 145 de kilometri de tuneluri interconectate.

În ceea ce privește energia produsă, Snowy 2.0 va crește capacitatea vechiului sistem cu 2.000 de MW, asigurând 350.000 de MW pe oră de stocare la scară mare, suficient pentru a acoperi necesitățile a peste 500.000 de gospodării timp de mai mult de o săptămână. De asemenea, va tripla capacitățile de pompare. Snowy Hydro furnizează energie pe piața electrică națională în perioadele de cerere maximă, iar odată cu integrarea unor surse mai mari de energie regenerabilă în rețeaua țării, energia hidroelectrică va contribui la menținerea iluminatului atunci când vântul nu suflă sau soarele nu strălucește. Proiectul va crea, de asemenea, oportunități semnificative de formare și dezvoltare pentru forța de muncă australiană. Snowy 2.0 va genera aproximativ 4.000 de locuri de muncă directe în regiunea Snowy Mountains pe durata întregului proiect și încă alte mii de locuri de muncă în lanțul de aprovizionare și serviciile conexe.

WeBuild (Salini Impregilo) a semnat în calitate de lider al unui parteneriat cu o cotă de 65%, împreună cu subsidiara sa americană, Lane (10%). Clough din Australia este celălalt membru al parteneriatului.

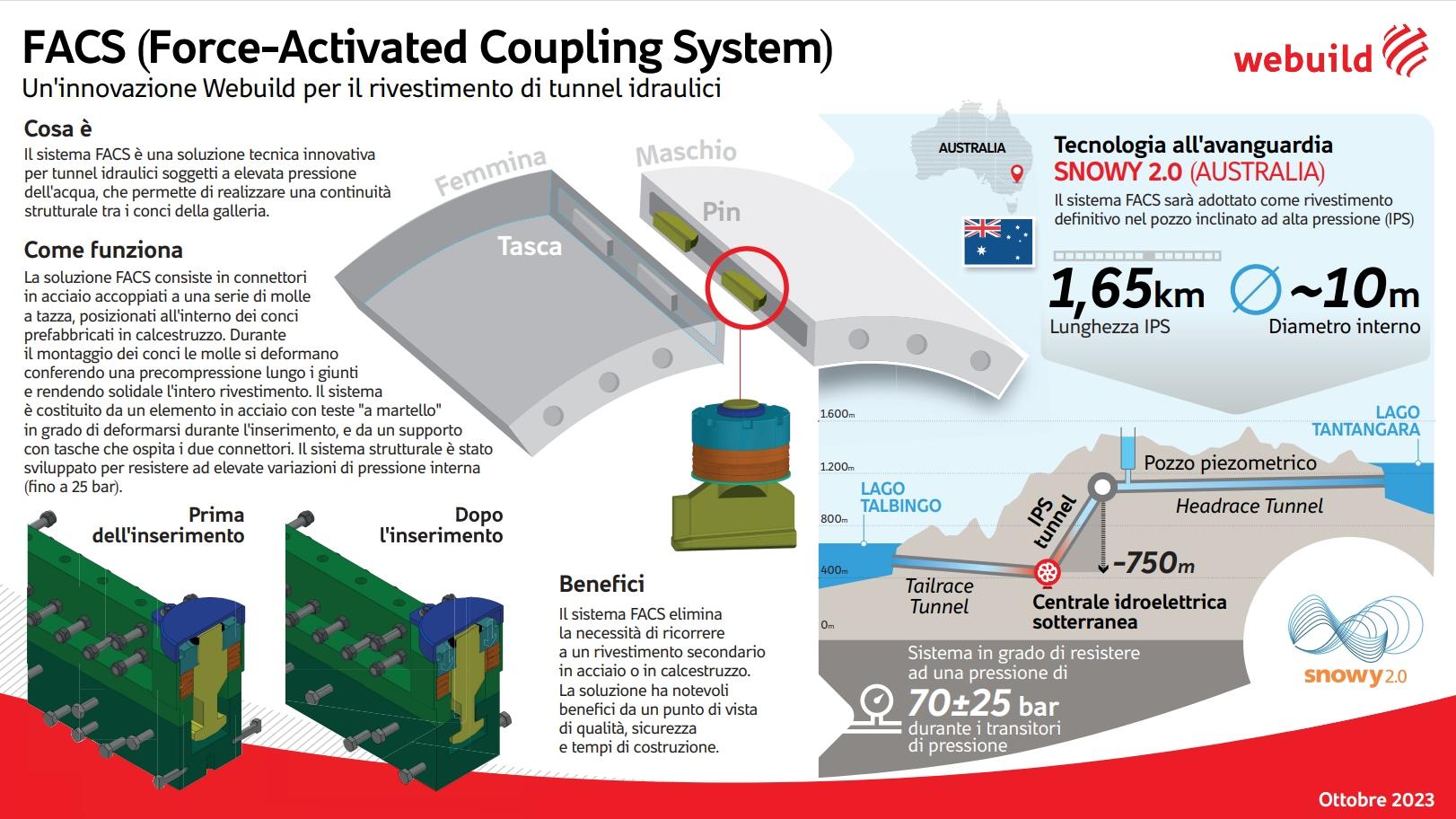

Săparea adâncă a tunelului de aducțiune Snowy 2.0 la Tantangara a fost reluată după aprobarea de către guvernul statului New South Wales a modificării planificării proiectului. Progresul mașinii de săpat tuneluri (TBM) Florence a început câteva săptămâni în urmă. Săparea se desfășoară în mod închis (cu lichid de foraj) și avansează lent și constant.

În pregătirea reluării săpăturilor la Tantangara, au fost efectuate ample investigații geotehnice pe aliniamentul aductiunii și au avut loc lucrări de îmbunătățire a solului.

În alte părți ale proiectului:

  • La Talbingo, proiectul Snowy 2.0 continuă să progreseze cu săparea tunelului de evacuare a apei uzate. TBM Lady Eileen Hudson a săpat aproximativ 1.000 de metri începând cu luna iulie.
  • Fabricarea celor șase unități de pompaj-hidro ale Snowy 2.0, care vor genera până la 2.200 de megawați de energie pentru rețeaua electrică a Australiei, este în plină desfășurare.
  • Cinci din cele șase carcase spiralate de 153 de tone au fost fabricate, împreună cu patru tuburi și conuri de aspirație, trei supape principale de intrare și alte componente majore ale stației de energie, inclusiv primul rotor de turbină. Una dintre carcasele spiralate, cu o lungime de 13 metri și o lățime de 7,5 metri, a fost livrată recent la Lobs Hole, parcurgând o călătorie de 442 de kilometri în timpul nopții de la Port Kembla până în Munții Snowy.
